Будівництво басейну це не просто земляні роботи та бетонування оболонки — це процедура, яка включає підготовку документації, земляні роботи, залізобетонну конструкцію, гідроізоляцію, облицювання, машинне приміщення з фільтрацією, а також підключення води та електроенергії. Для сімейного басейну площею до 100 м², закопаного в землю, дозвіл на будівництво не потрібен, але потрібен основний проект та заявка на початок будівництва. Будівництво зазвичай займає від 6 до 12 тижнів.
Цей посібник написано з точки зору команди з 16-річним досвідом роботи в цій галузі, яка охоплює територію від Макарської до Задара, реалізувавши від 800 до 1000 проектів. Ми розглядаємо, що цікавить інвесторів перед укладенням першого договору: які документи є обов'язковими згідно з чинними правилами. з 1 січня 2026 року., який тип басейну підходить для вашої ділянки, скільки часу потрібно на його будівництво, скільки це коштує — і скільки це коштує щороку після будівництво. Особливий акцент робиться на відмінностях Далмації, оскільки саме тут найчастіше не дотримуються бюджетів та термінів.

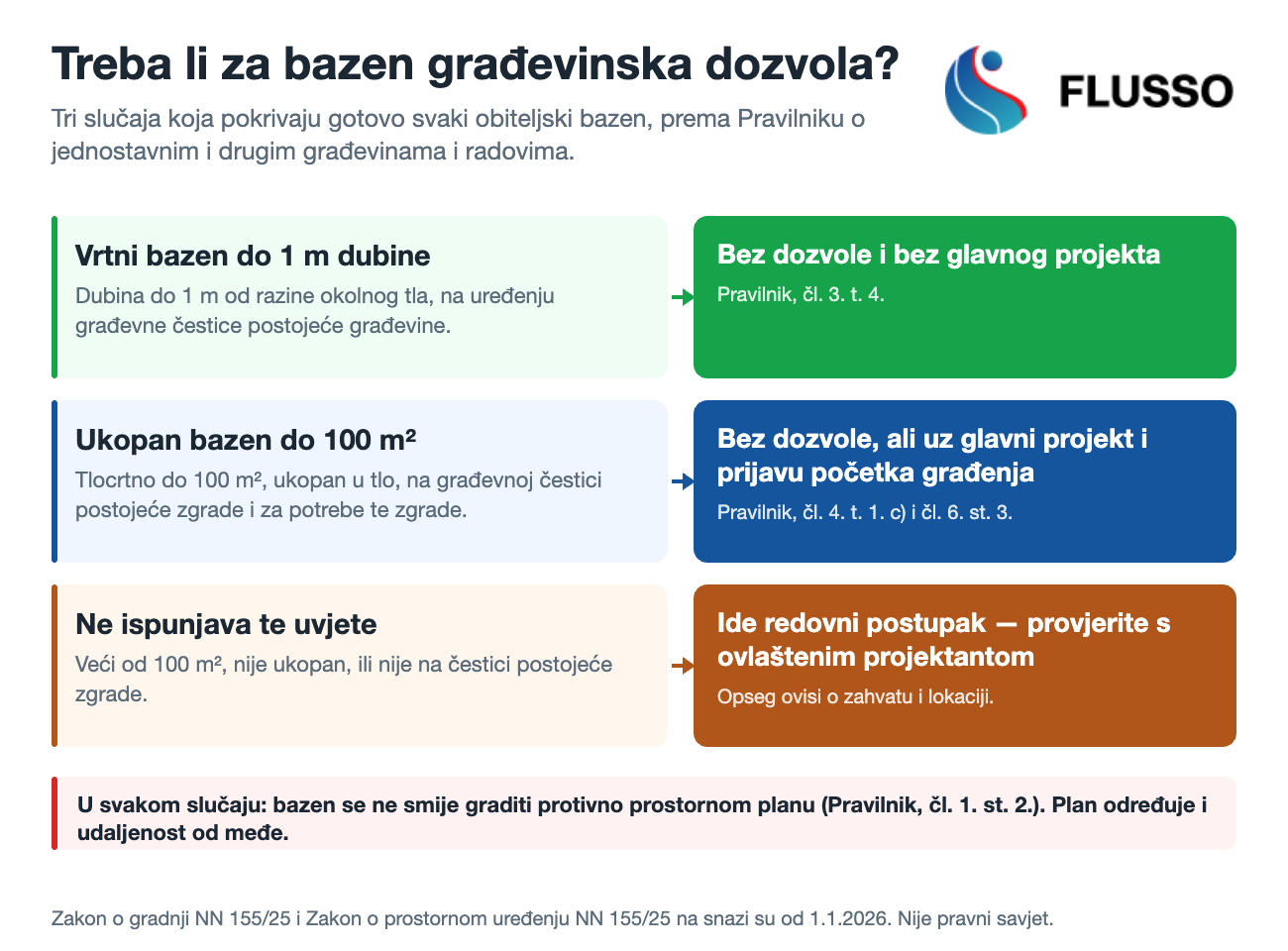

Чи потрібен мені дозвіл на будівництво басейну?
Для більшості сімейних басейнів у Хорватії дозвіл на будівництво не потрібенУ Положенні про прості та інші будівлі та споруди розрізняються два режими: неглибокий садовий басейн можна будувати без документації, тоді як заглиблений басейн площею до 100 м² можна будувати без дозволу, але відповідно до основного проекту та з обов'язковим повідомленням про початок будівництва. Ці дві правові основи часто плутають.
Садовий басейн глибиною до 1 м — без дозволу та без генерального плану
Згідно з стаття 3, пункт 4 Постанови, без дозволу на будівництво та без головного проекту, можуть проводитися роботи з освоєння будівельної ділянки існуючої будівлі, включаючи будівництво "садовий басейн або ставок глибиною до 1 м від рівня навколишньої землі"Обмеження глибина до 1 м стосується виключно цієї категорії — неглибокі декоративні басейни та менші водні площі як частина ландшафтного дизайну саду.
Басейн площею до 100 м², закопаний у землю — без дозволу, але з головним проектом
Ось тут і знадобиться майже кожен сімейний басейн. Стаття 4, пункт 1. c) Регламенту передбачає, що без дозволу на будівництво, та відповідно до основного проекту, допоміжна будівля може бути побудована на будівельній ділянці існуючої будівлі для потреб цієї будівлі, та "басейн площею планування до 100 м², закопаний у землю".
Три умови такі кумулятивний — усі три вимоги мають бути виконані одночасно:
- Площа приміщення до 100 м². Вимірюється план поверху, а не окружність.
- Басейн необхідно закопати в землю. Наземні та збірні версії не включені до цього пункту.
- Він повинен бути розташований на будівельній ділянці існуючої будівлі та обслуговувати потреби цієї будівлі. Якщо на ділянці немає існуючої будівлі, цей фундамент недійсний.
Також існує пов'язане з цим положення, Стаття 4, пункт 20., що лікується таким самим чином «басейн площею до 100 м², закопаний у землю в межах будівельної ділянки або в межах втручання в зону табору».
Практично: усі розміри, які найчастіше будуються, комфортно знаходяться нижче порогу. Басейн 6 × 3 м має площу 18 м², 7 × 3,5 м – 24,5 м², найпопулярніший 8 × 4 м – 32 м², 10 × 5 м – 50 м², і навіть великий 12 × 6 м має 72 м² – все ще менше 100 м².
Ключ: «без дозволу на будівництво» не означає «без проекту». Для басейну площею до 100 м², що знаходиться в землі, обов’язковий головний проект, оскільки Постанова чітко вимагає будівництва відповідно до основного проектуОсновний проект розробляє сертифікований дизайнер.
Реєстрація початку будівництва обов'язкова
Стаття 6, пункт 3 Регламенту призначає: «Інвестор зобов’язаний повідомити про початок будівництва будівель, зазначених у статті 4 цього Положення». Оскільки басейн площею до 100 м², закопаний у землю, підпадає під дію статті 4, Реєстрація початку будівництва для нього обов'язкова.Це крок, який інвестори часто пропускають, бо чули лише першу частину історії — «басейн не потребує дозволу».
З іншого боку, згідно з Стаття 6, пункти 1 та 4. лише для будівель, на які видано дозвіл на використання — тих, що призначені для здійснення діяльності, або тих, що зареєстровані в кадастрі.
Просторовий план має перевагу над Постановою.
Це положення, яке гальмує більшість проектів, і про яке найменше говорять. Стаття 1, пункт 2 Регламенту стверджує, що будівлі з Регламенту «вони не можуть проектувати, будувати або виконувати роботи, якщо це заборонено просторовим планом або іншим чином суперечить просторовому плану».
Таким чином, Постанова звільняє вас від вимоги дозволу на будівництво, але не від вимоги просторового плану. Відстань від межі ділянки, дозволена забудова ділянки та умови проектування визначаються чинним просторовим планом вашого муніципалітету чи міста, а не Постановою. Перший дзвінок адресований не підряднику, а адміністративному відділу просторового планування компетентного органу місцевого самоврядування.
Остерігайтеся застарілих джерел: з 1 січня 2026 року новий діє Закон про будівництво (Офіційний вісник 155/25) і нові Закон про просторове планування (Офіційний вісник 155/25)Старий Закон про будівництво (Офіційний вісник 153/13 з наступними змінами) більше не діє. Значна частина текстів про басейн, які ви знайдете в Інтернеті, досі містить посилання на старий закон — перевірте дату, перш ніж покладатися на нього.
Новий Закон про будівництво передбачає, що підрядник повинен відповідати умовам для здійснення будівельної діяльності та призначати інженер будівельного майданчика та/або керівник будівництва хто веде будівництво та будівельний щоденник (статті 21-23). Професійний нагляд є загальним правилом для будівель, на які видається дозвіл на будівництво (ст. 26, пункт 1).
Що вам потрібно залежно від типу басейну
| Тип втручання | Дозвіл на будівництво | Головний проєкт | Реєстрація початку будівництва | Правова основа |
|---|---|---|---|---|
| Садовий басейн або ставок глибиною до 1 м від рівня навколишньої землі, на ділянці існуючої будівлі | Не | Не | Не передбачено статтею 6, пунктом 3 (посилається на статтю 4) | Регламент, ст. 3, п. 4. |
| Басейн площею до 100 м², закопаний у землю, на ділянці під забудову існуючої будівлі та для потреб цієї будівлі | Не | Що — будується відповідно до основного проекту | Що — обов'язковий | Правила, ст. 4, т. 1, с) + ст. 6, пункт 3. |
| Басейн площею до 100 м², закопаний у землю, на ділянці забудови або в межах втручання в зону табору | Не | Що | Що | Правила, ст. 4, т. 20. + ст. 6, пункт 3. |
| Будь-який із вищезазначених випадків, якщо втручання суперечить просторовому плану | Його не можна проектувати, будувати або виконувати — незалежно від того, чи зазначено цей проект у Регламенті. | Регламент, стаття 1, пункт 2. | ||
Ще одна гарна новина для приватних інвесторів: Постанова про санітарно-технічні та гігієнічні умови плавальних басейнів (Офіційний вісник 59/2020) у статті 2 прямо зазначено, що не поширюється на басейни, що належать громадянам і не призначені для громадського користуванняВаш сімейний басейн не має тих самих зобов'язань, що й громадські басейни. Граничні значення з цього регламенту (pH 6,5–7,8, вільний хлор 0,2–1,0 мг/л, каламутність до 1,0 NTU, окисно-відновний потенціал понад 750 мВ), тим не менш, є корисним технічним орієнтиром для якості води в приватних басейнах. Вода в громадських басейнах контролюється санітарна інспекція Державної інспекціїПеревірте умови скидання води з басейну у відповідного комунального підприємства (у Спліті, ViK Split).
Який тип басейну обрати?
У Хорватії реально обирають три технології: бетон (залізобетонне покриття, відлите на місці), поліестер (готова оболонка, яка доставляється та опускається у підготовлений котлован) та збірні (підвісні конструкції з металу, дерева або панелей). Різниця полягає не лише в ціні, а й у тому, наскільки вас обмежує форма, глибина та розташування басейну.
Бетонний басейн Немає обмежень щодо форми чи глибини. Його виготовляють на замовлення ділянки, він може мати сходинки, пляж, протитечію, переливний бортик, вбудовані сидіння. Ми будуємо виключно бетонні басейни, використовуючи класичну бетонну конструкцію, і це вибір, який ми рекомендуємо, коли басейн є частиною постійного оздоблення будинку. Недолік: це займає найдовше і є найдорожчим для початку.
Басейн з поліестеру швидше, оскільки корпус готовий. Ви обмежені каталогом форм, і — що часто є вирішальним у Далмації — корпус має фізично дістатися ділянки та бути опущеним краном. На вузькій вулиці у старій частині Трогіра або на ділянці з доступом через чужу землю це може бути неможливо. Будьмо відвертими: якщо у вас прямий підхід, проста прямокутна форма і ви хочете швидко побудувати басейн, поліестер — це законний вибір, а бетон не автоматично «кращий».
Збірний басейн є найдешевшим вхідним отвором. Він не закопаний у землю, тому не підпадає під категорію зі статті 4. пункту 1. c) Постанови та розглядається інакше. Це рішення призначене для тимчасового використання та для бюджетних варіантів, коли вбудований басейн не є варіантом.
Ми розробили детальне порівняння характеристик, переваг та недоліків в окремих текстах: читайте вбудований чи збірний басейн — що обрати і чому і порівняння бетонних, поліестерових та переливних басейнів.
Скімерний чи переливний басейн?
Різниця полягає в рівні води та способі, яким вода потрапляє на фільтрацію. З скімер Рівень басейну знаходиться на кілька сантиметрів нижче краю, а вода потрапляє через скімери в стіні. переповнення Вода знаходиться врівень з краєм і переливається по всьому колу (або з одного боку) у переливний канал, а потім у компенсаційний бак.
Переливний басейн має кращу гідравліку, оскільки поверхневий шар води — той, що має найбільше домішок — видаляється по всій довжині краю, а не лише у двох чи трьох точках. Натомість він вимагає компенсаційного резервуара, більшого машинного відділення та точніше спроектованих підйомів, тому він і дорожчий.
Наша рекомендація з практики: якщо ділянка знаходиться на пагорбі та має відкритий вид на море — перейдіть до дизайн переливу або нескінченностіЕфект з'єднання водної поверхні з морем працює лише тоді, коли край басейну знаходиться у водній площині, і коли басейн розташований на висоті, з якої видно море. Якщо ділянка знаходиться в міській зоні, оточена сусідніми будівлями та стінами, то до цього ефекту немає нічого спільного — тоді це скімер Басейн — більш раціональний вибір, або ж той, що переповнюється з усіх боків, якщо ви хочете спокійної поверхні без краєвиду як аргументу.
Дизайн Infinity — це підвид переливу: переливається лише та сторона, що звернена до краєвиду. Ми будували такі басейни в Трогірі та Доньому окрузі — там, де висотна лінія ділянки хороша, результат виправдовує різницю в ціні. Там, де ні, то ні.

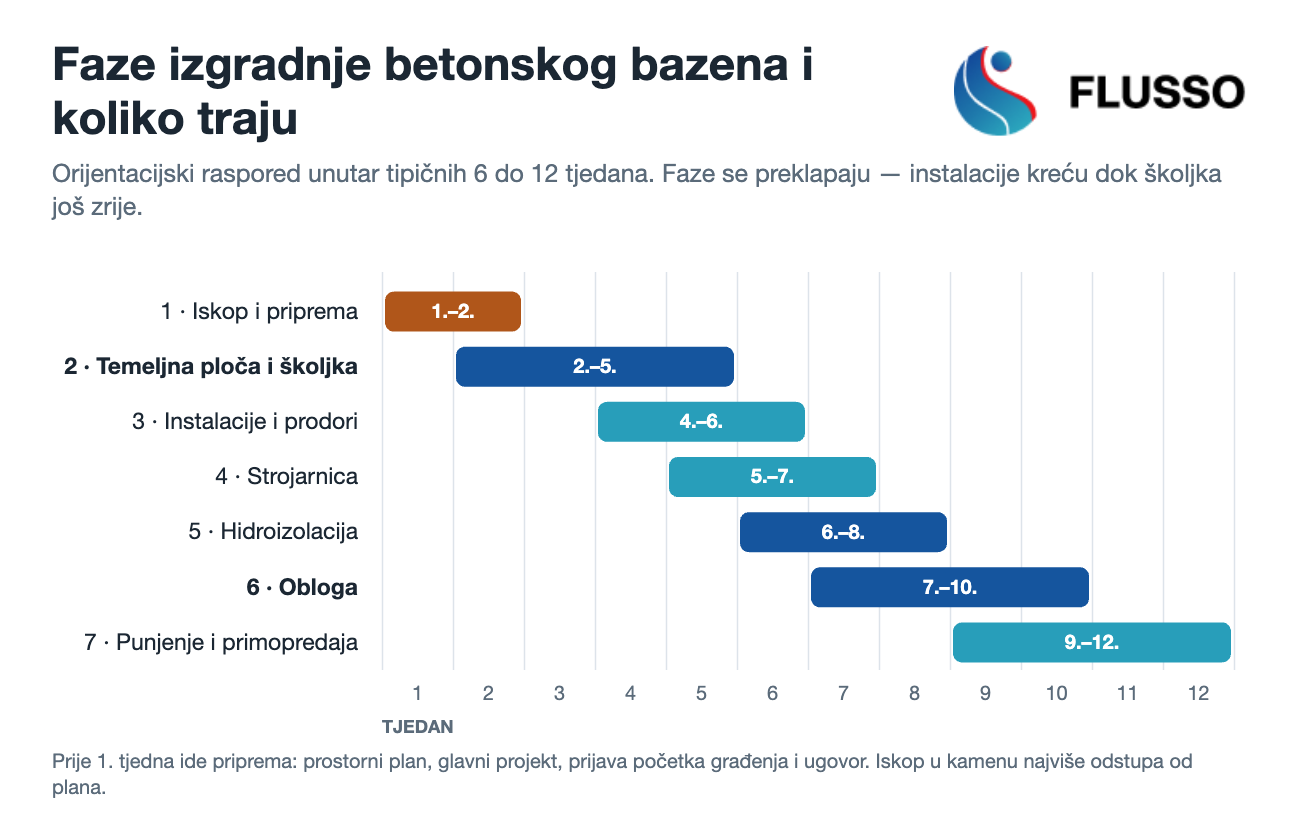

Які етапи будівництва басейну та скільки часу вони тривають?
Будівництво бетонного басейну тут зазвичай займає певний час від 6 до 12 тижнів, залежно від розміру та складності. Нижня межа застосовується до простого скімерного басейну в земляному ґрунті з хорошим доступом; верхня межа застосовується до переливного басейну з кам'яною виїмкою, що вимагає облицювання та додаткового обладнання. Діапазон не включає розробку основного проекту та підготовку документації перед початком робіт.
| Фаза | Орієнтаційні тижні | Що саме робиться? |
|---|---|---|
| Підготовка (перед початком) | — | Перевірка просторового плану, головного проекту, повідомлення про початок будівництва, договору та терміну виконання |
| 1. Земляні роботи та підготовка ділянки | 1.–2. | Розмітка, земляні роботи, видалення матеріалу, буферний шар. У камені ця фаза триває найдовше та найбільше відхиляється від плану. |
| 2. Фундаментна плита та залізобетонна оболонка | 2.–5. | Армування, опалубка, бетонування плит та стін, догляд за бетоном та видалення опалубки |
| 3. Встановлення та проникнення | 4.–6. | Трубопроводи, скімери або переливний канал, форсунки, підводне освітлення, заземлення, прокладання кабелів |
| 4. Машинне відділення | 5.–7. | Фільтр, насос, клапани, автоматизація, дезінфекція, тепловий насос за необхідності |
| 5. Гідроізоляція та підготовка основи | 6.–8. | Вирівнювання, система гідроізоляції, перевірка водонепроникності |
| 6. Покриття | 7–10. | Плівка ПВХ, керамічна або скляна мозаїка. Мозаїка служить найдовше, оскільки вона виготовлена вручну |
| 7. Заряджання, введення в експлуатацію, передача | 9.–12. | Заповнення водою, хімічне балансування, пробний запуск фільтрації, навчання користувачів, документація та гарантія |
Фази перетинаються, тому сума окремих прольотів не дорівнює загальній тривалості. Наказ чіткий: поки бетон не застигне, футеровка не ведеться; поки футеровка не завершена, заповнення не виконується.
Коли записатися на прийом, щоб підготувати басейн до літа

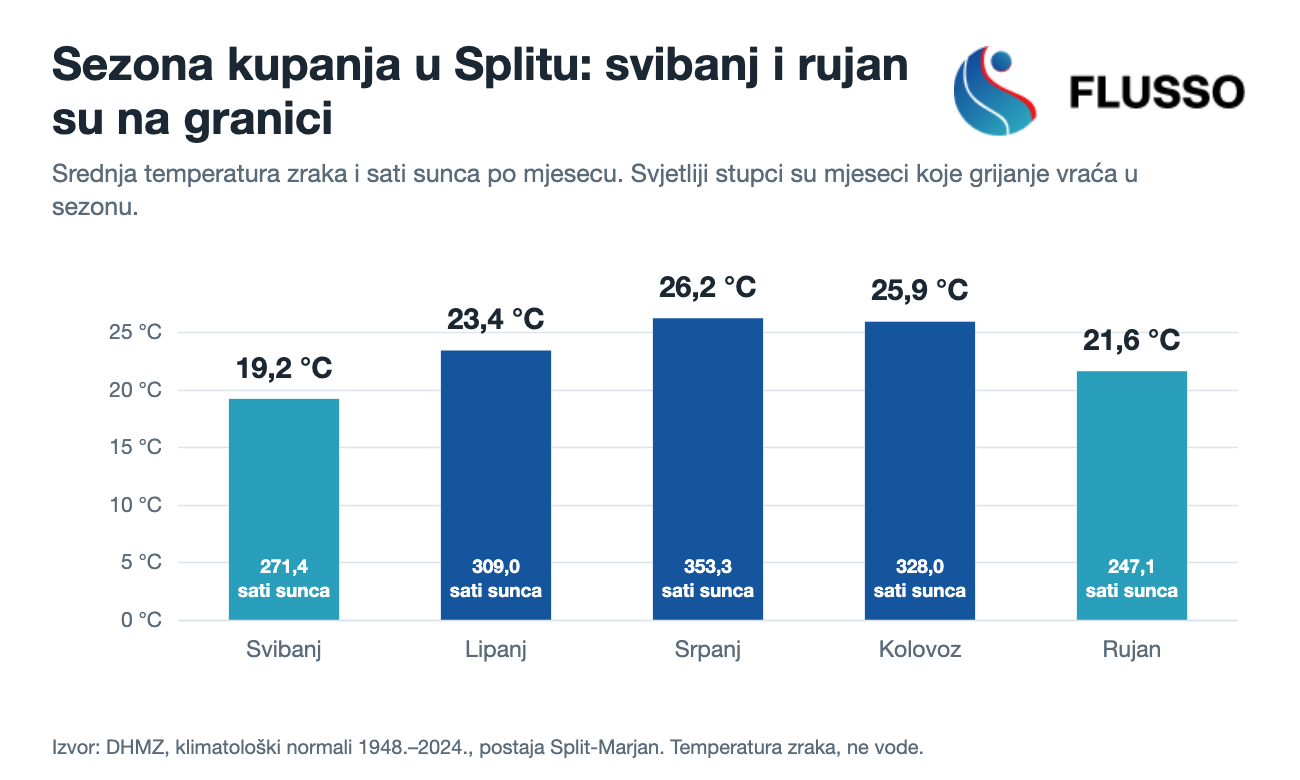

Згідно з Кліматологічні норми DHMZ для станції Спліт-Мар'янСередньомісячна температура повітря у травні становить 19,2 °C, у червні 23,4 °C, у липні 26,2 °C. Якщо ви хочете, щоб басейн запрацював на початку сезону, будівництво має бути завершено до кінця травня. При тривалості від 6 до 12 тижнів це означає початок робіт не пізніше березня — а оскільки основний проект та повідомлення про початок будівництва передують роботам, розмова з підрядником справді належить осінь або початок зими попереднього року.
Швидка перемога: Той, хто надішле запит у вересні, може обрати дату. Той, хто надішле його у квітні, може почекати. Будівельний сезон на узбережжі короткий, і дати заповнюються заздалегідь — а зимові місяці взагалі найкращі для земляних робіт, бо місцевість не дренована, а будівельний майданчик не заважає використанню двору.
Скільки коштує побудувати басейн?
Бетон скімер басейн розміром 8 × 4 м приблизно 35.000 €. Переповнення версія такого ж розміру приблизно 30 % дорожчийРеалістичний мінімальний бюджет для початку проекту бетонного басейну становить 50.000 €, оскільки сам басейн також включає ландшафтний дизайн, терасу, огорожу, освітлення та підключення — а це не входить до нашої компетенції. Це все орієнтовні діапазони, а не обов'язкова пропозиція.
Чого Flusso не робить: мене ми не виконуємо роботи під ключМи виконуємо обшивку басейну, технологію басейну та облицювання, а не ландшафтний дизайн навколо басейну (мощення, тераси, огорожі, садове освітлення, садівництво). Це робота інших підрядників, і вам потрібно окремо враховувати їх вартість. Порівнюючи цінові пропозиції, спочатку перевірте, де саме кожен підрядник працює. зупинки Обсяг робіт — це найпоширеніша причина різниці між двома пропозиціями, які на папері виглядають порівнянними.
Чому ціна за м² вводить в оману
Котлован, машинне відділення, трубопроводи та підключення мають велику фіксовану частину, яка не зростає пропорційно площі басейну. Басейн площею 18 м² потребує такого ж підключення до води та машинного відділення, як і басейн площею 32 м². Саме тому ціна за квадратний метр знижується зі зростанням басейну, і саме тому з нами Розрахунок здійснюється за проект, а не за м²..
Друга причина: Розміри обладнання вимірюються в кубічних метрах води, а не за планом поверху. Басейн розміром 8 × 4 × 1,5 м має 48 м³, або 48 000 літрів; той самий план поверху з меншою глибиною вимагає другого фільтра та другого насоса. Тому два басейни з однаковою площею планування можуть мати суттєво різні технічні витрати.
Асортимент Flusso та ринкові діапазони
| Елемент | Орієнтовна сума | Джерело |
|---|---|---|
| Бетонний скімерний басейн 8 × 4 | ≈ 35 000 євро | Флусо |
| Бетонний переливний басейн (того ж розміру) | ≈ на 30 % дорожче за скімер | Флусо |
| Мінімальний бюджет на проект бетонного басейну | 50.000 € | Флусо |
| Скляна мозаїка Vidrepur — матеріал | 30–250 євро/м² | Флусо |
| Мозаїка — укладання з базової мозаїки, все включено | ≈ €160/м² | Флусо |
| Фольга Реноліт | ≈ €110/м² | Флусо |
| Бетонний басейн — ринковий діапазон за м² | 900–1250 євро/м² | eMajstor.hr |
| Поліестеровий заглиблений басейн — ринковий діапазон за м² | 780–1080 євро/м² | eMajstor.hr |
| Бетонний басейн — повний асортимент на ринку | 25 000–58 800 євро | Trebam.hr |
| Поліестеровий заглиблений басейн — обсяг ринку | 13 800–20 000 євро | Trebam.hr |
| Басейн 8 × 4 × 1,5 з ПВХ-облицюванням — ринковий асортимент | 23 000–42 000 євро | bazenirijeka.com |
| Басейн 8 × 4 × 1,5 з керамікою або мозаїкою — асортимент ринку | 32 000–60 000 євро | bazenirijeka.com |
Повний розподіл цін за товарами читайте в тексті. Скільки коштує побудувати басейн — ціни за типом та розміром, а якщо вас цікавить саме той розмір, який вас найбільше цікавить, перегляньте ціна басейну 8 × 4 м за розмірами.

Що по-іншому будується в Далмації?
Чотири речі змінюють дизайн басейну на узбережжі Далмації порівняно з континентом: ґрунт часто кам'янистий, Під'їзд до будівельного майданчика вузький., повітря несе сіль і шторм є будівельним та експлуатаційним факторомКожен з них безпосередньо впливає на ціну, термін виконання чи вибір матеріалів — і жодного з них не видно на фотографії готового басейну.
Розкопки в камені
Земляні роботи в земляному ґрунті – це передбачувана робота. Земляні роботи в твердих породах такими не є: вони потребують іншої техніки, займають більше часу та утворюють матеріал, який необхідно видалити. У пропозиціях цей пункт найчастіше вказується як «відповідно до фактичного стану на місцевості» і є найпоширенішою причиною, чому остаточний рахунок відрізняється від кошторису. Запитайте підрядника, як розраховуються земляні роботи в породі. тому підписи, а не після першого дня копання.
Доступ до будівельного майданчика
Готова поліестерова оболонка має дістатися ділянки та бути опущеною краном. У старих ядрах, на крутих підходах та на ділянках, до яких можна дістатися через чужу землю, це може бути неможливо. Бетонний басейн є більш стійким, оскільки матеріал доставляється частинами, але навіть тоді доступ визначає, яка техніка може дістатися до котловану. Перевірка доступу – це перше, що ми робимо, виходячи в поле.
Сіль, клімат і пора року
Близькість до моря означає сіль у повітрі та більше навантаження на металеві деталі, освітлення та облицювання. Це аргумент на користь якісних компонентів та покриття, стійкого до ультрафіолетового випромінювання та хімії — на практиці ми віддаємо перевагу скляній мозаїці, яка має довший термін служби, ніж фольга, хоча вона дорожча та вимагає ручного монтажу.
З іншого боку, клімат є найбільшою перевагою. Згідно з даними DHMZ для Спліт-Мар'яна, у травні буває 271,4 сонячних годин, у червні — 309,0, у липні — 353,3, у серпні — 328,0 та у вересні — 247,1. Середня температура повітря у вересні становить 21,6 °C — вище, ніж у травні. Вересень, який багато хто списує на гірше, залишається цілим місяцем купання з обігрівом.
Інформація: У Спліті, з травня по вересень, згідно з кліматологічними нормами Хорватської метеорологічної служби, накопичується 1508,8 годин сонячного сяйва (271,4 + 309,0 + 353,3 + 328,0 + 247,1). Згідно з цими нормами, травень та вересень мають відповідно 271,4 та 247,1 годин сонячного сяйва — це місяці, які сонячна ковдра та тепловий насос повертають у сезон.
Шторм і плавучість
Через шторм ковдри, тенти та все, що знаходиться біля басейну, потрібно закріплювати, а легкі розчини не виживають. Це також означає більше осідання листя та пилу у воді, тому частіше чищення та вище фільтраційне навантаження, ніж у підвітряному напрямку.
Плавучість — це структурна проблема: порожній басейн у землі з високим рівнем ґрунтових вод піддається гідростатичному тиску знизу. Саме тому басейн не спорожняють без причини, а питання дренажу та підготовки до зими узгоджуються ще на етапі проекту.
Ринковий контекст: згідно з даними CBS щодо видані дозволи на будівництво у 2025 році., у Сплітсько-Далматинській жупанії, вартість робіт оцінюється в 640 082 тис. євро, з яких 395 447 тис. євро на житлові будинки з 2 481 квартирою. У масштабах країни було видано 11 733 дозволи на суму 7,86 млрд євро на 21 809 квартир (+6,9 % порівняно з 2024 роком). У перерахунку на терміни виконання робіт підрядниками: попит на узбережжі зростає, і це відображається на графіку будівництва.

Яку техніку передбачити?

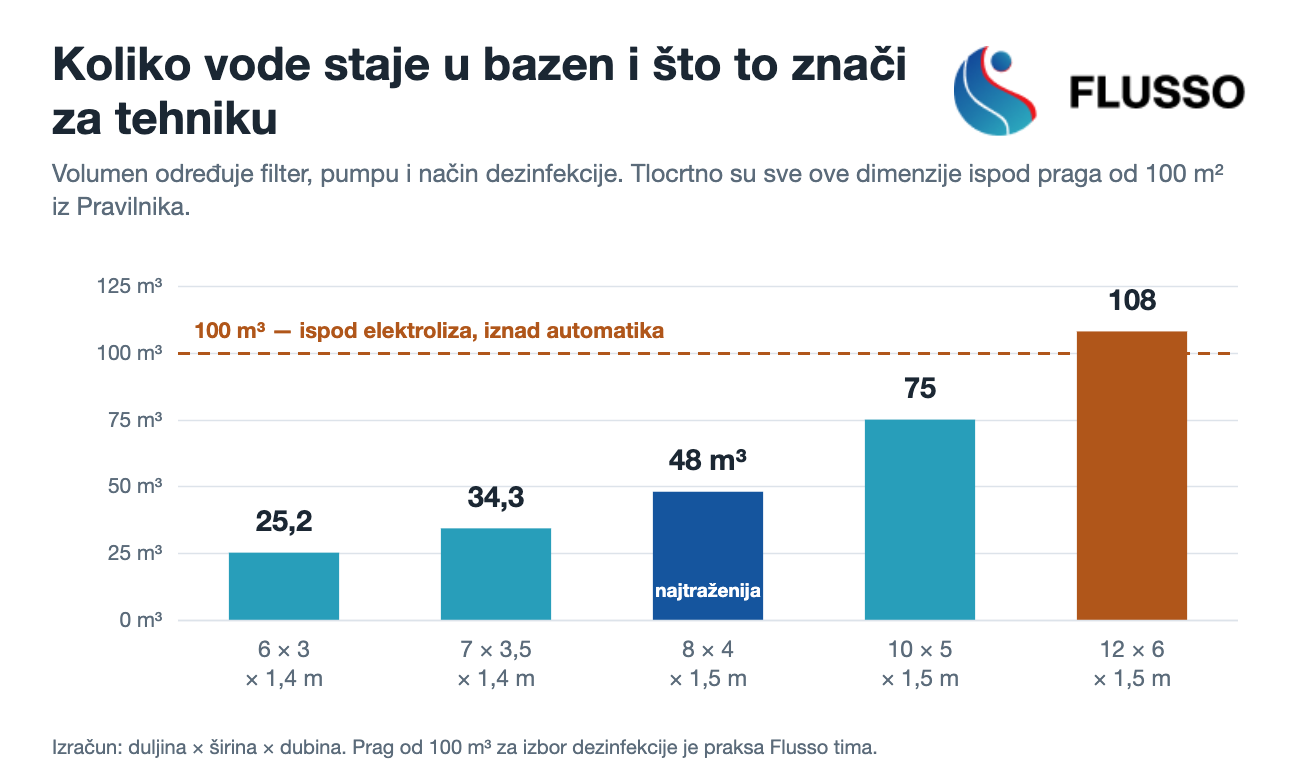

Обладнання для басейну має розміри на кубічний метр води, а не за планом поверху. Об'єм визначає розмір фільтра та насоса, а отже, і ціну машинного відділення. Басейн розміром 8 × 4 × 1,5 м має 48 м³ води — це число, яке використовується для розрахунку обладнання, а не план поверху 32 м².
Фільтрація та насос
Тут ми надаємо огляд; повне пояснення — у якому порядку розміщено обладнання, як його розміри та де знаходяться обмеження — можна знайти в посібнику з технології та обладнання для басейнів.
Фільтр і насос – це єдине обладнання, яке працює щодня, протягом усього сезону. Замалорозмірний насос означає, що вода не проходить через фільтр достатньо разів на день, і що хімічний склад не підтримує належну якість – помилка, яка помітна не в перший рік, а на третій. Замалорозмірний насос означає непотрібне споживання електроенергії. Ось чому ми підбираємо розмір за об’ємом, використовуючи бренди, з якими ми маємо досвід роботи: Спек для насосів, Астралпул і Зодіак для решти системи. Ці компоненти складають машинне відділення басейну.
Дезінфекція: сольовий електроліз або автоматична для рідкого хлору
Практика, яку ми застосовуємо, пов'язана з обсягом: приблизно до 100 м³ води ми йдемо на електроліз солі, понад 100 м³ на автоматичний контроль рідкого хлору та pHЕлектроліз зручніший у використанні, і не потрібно маніпулювати каністрами, але для великих об'ємів автоматичний рідкий хлор забезпечує стабільніше регулювання. Для орієнтації: басейни розміром 8 × 4 × 1,5 м (48 м³) та 10 × 5 × 1,5 м (75 м³) знаходяться в зоні електролізу, тоді як басейн розміром 12 × 6 × 1,5 м з об'ємом 108 м³ перевищує поріг.
Опалення та ковдри
Приблизна вартість теплового насоса Astralpool для басейну 8 × 4 близько 3000 євро, а для 10 × 4 близько 4000 євроЗ огляду на згаданий клімат, це саме те обладнання, яке повертає вас у травень та вересень. Це обладнання з категорії підігрів басейну.
Ковдри одночасно зберігають тепло та захищають від бруду. Сонячна ковдра навколо 1.000 €, зима про 1.500 €, та рулонний чохол залежно від моделі 8 000–20 000 євроВ умовах Далмації, з борою та дрейфом, чохол – це не розкіш, а річ, яка безпосередньо зменшує витрати на хімікати та години роботи фільтрації.
Порада професіонала: слід передбачити всі проникнення, кабельні траси та точки підключення теплового насоса, протитечії та освітлення тому бетонування. Подальше встановлення обладнання в готову оболонку означає економію, нову гідроізоляцію та ремонт облицювання. Визначтеся з усім технічним пакетом ще на етапі проекту, навіть якщо деякі елементи купите пізніше — труби та кабелі можуть почекати на дачі.
Які найпоширеніші помилки під час будівництва басейну?
Помилка номер один, яку ми знаходимо в басейнах інших людей, не має нічого спільного з технікою: висота басейну зрештою не відповідає будинку та навколишньому середовищуБасейн побудований правильно, але стосовно висоти тераси, входу до будинку чи схилу саду він розміщений неправильно – тому до нього доводиться спускатися трьома сходинками вниз, де має бути рівний підхід, або край басейну перетинає вид з вітальні. Це неможливо виправити; вирішується виключно на етапі проектування, шляхом вимірювання висоти та перевірки виду з місць, де фактично стоять люди.
Інші помилки, що логічно випливають з усього вищесказаного:
- Пропущено повідомлення про початок будівництва. Інвестор почув, що дозвіл не потрібен для басейну площею до 100 м², і дійшов висновку, що нічого не потрібно. У статті 6, пункті 3 зазначено інше.
- Неперевірений просторовий план. Постанова звільняє від вимог отримання дозволів, але стаття 1, пункт 2, забороняє будівництво, що суперечить просторовому плану. Інспекція приймає один виклик.
- Порівняння пропозицій різного обсягу. Один включає облицювання та технологію, інший — лише корпус. Тоді різниця в ціні нічого не означає.
- Розміри обладнання підбираються відповідно до плану поверху. Фільтр і насос підбираються відповідно до кубічних метрів води; однакове планування поверху з різною глибиною – це не однакова система.
- Бюджет без врахування довкілля. Мощення, патіо, огорожі та садове освітлення не входять до робіт з басейнами для більшості підрядників, включаючи нас.
- Подальше додавання обладнання. Опалення, протитечія або освітлення, які не заплановані до бетонування, згодом коштуватимуть у багато разів дорожче.
- Договір без терміну виконання та без опису вартості видобутку гірської породи. На далматинській місцевості саме цей пункт найбільше змінює кінцеву суму.
Скільки коштує утримання басейну після будівництва?
Регулярне обслуговування басейну в нашому будинку переходить 300–400 євро на місяць, залежно від розміру басейну. Це включає перевірку стану води, очищення корпусу басейну та пилососіння, а також будь-яке обслуговування, необхідне в машинному відділенні. Для порівняння, загальнодоступні ринкові діапазони базового технічного обслуговування від 50 до 120 євро на місяць або від 600 до 1400 євро на рік — різниця полягає в обсязі послуги та в тому, чи це польове обслуговування, чи самостійне обслуговування з використанням придбаних хімікатів.
Якщо ви обслуговуєте басейн цілий рік з сервісним обслуговуванням, то €300–400 на місяць становитимуть €3 600–4 800 на рік. Через десять років це становитиме €36 000–48 000 — часто більше, ніж саме будівництво. Саме тому вартість володіння, а не лише вартість будівництва, має бути частиною рішення.
Приховані витрати, які ніхто не враховує: Покриття має термін служби. Згідно з загальнодоступними даними, ПВХ-фольга служить 10–15 років, а кераміка 20–30 років.Таким чином, у випадку з фольгою, протягом перших 15 років оновлення покриття є окремою інвестицією. Вибираючи покриття, не дивіться на ціну за м² сьогодні — поділіть її на кількість років служби.
Електроенергія: розрахуйте в кВт·год, а потім помножте на свій тариф
Ви можете самостійно та точно розрахувати витрату фільтрації, ще до того, як почнете будувати свій басейн. Формула проста:
потужність насоса (кВт) × кількість робочих годин на добу × кількість днів у сезоні = споживання в кВт⋅год
Зчитуйте потужність насоса з заводської таблички або з технічного паспорта запропонованої моделі, потім помножте споживання на з його/її за тарифом за кВт⋅год з рахунку за електроенергію. Арифметичні обчислення для 180-денного сезону:
| Потужність насоса | 6 годин на день × 180 днів | 8 годин на день × 180 днів | 12 годин на день × 180 днів |
|---|---|---|---|
| 0,5 кВт | 540 кВт·год | 720 кВт·год | 1080 кВт·год |
| 0,75 кВт | 810 кВт·год | 1080 кВт·год | 1620 кВт·год |
| 1,1 кВт | 1188 кВт·год | 1584 кВт·год | 2376 кВт·год |
| 1,5 кВт | 1620 кВт·год | 2160 кВт·год | 3240 кВт·год |
Таблиця є арифметичним представленням, а не рекомендацією щодо режиму роботи — години роботи фільтрації визначаються проектувальником відповідно до об'єму води та навантаження на басейн. Річ у тім, що ви бачите порядок величини. тому вибір насоса.
Чому цей розрахунок важливий у 2026 році? згідно з Умови HEP для домогосподарств з 1 січня 2026 року., у період з 1 квітня по 30 вересня 2026 року. споживання вище 3000 кВт·год протягом шести місяців це стягується 35 % дорожче — і саме стільки ж часу працює басейн. Якщо домогосподарство вже близько до порогу, фільтрація басейну може його подолати.
Енергетична частина законопроекту також включає регульовані статті: використання мережі в білій моделі зводиться до 0,065702 €/кВт·год у вищих та 0,028689 €/кВт·год за нижчим тарифом, у синій моделі унікальних 0,052324 €/кВт·год, з платою за точку обліку 1983 євро на місяць та збір за стимулювання виробництва з ВДЕ 0,013239 €/кВт·годЦі товари залежать від ціни самої енергії згідно з вашим договором постачання, тому загальну ціну за кВт⋅год слід ознайомитися з вашим власним рахунком.
Практичний наслідок: використання фільтрації за нижчим тарифом у білій моделі зменшує вартість мережевої енергії за кВт⋅год менш ніж наполовину. Налаштування встановлюється один раз автоматично та працює щосезону.
Як вибрати підрядника для будівництва басейну?
Вибирайте підрядника, керуючись трьома факторами: Чи відповідає це вимогам законодавства?, Чи чітко визначено обсяг робіт у пропозиції? і Хто обслуговуватиме басейн через п'ять років?Басейн – це система, яка потребує обслуговування, тому підрядник, який зникає після передачі, коштує дорожче, ніж той, хто спочатку здавався дорожчим.
Запитання, які слід поставити кожному учаснику торгів:
- Хто є призначеним керівником робіт і чи має він ліцензію? Новий Закон про будівництво (Офіційний вісник 155/25) вимагає від підрядника призначити інженера з будівництва та/або керівника робіт, який керує будівництвом та веде будівельний журнал.
- Чи співпрацюєте ви з сертифікованим дизайнером для основного проекту? Без генерального плану будівництво басейну площею до 100 м² у землі не дозволяється.
- Де саме закінчується ваша сфера діяльності? Шукаю список того, що це не включено, а не лише те, що є.
- Як розраховується видобуток гірської породи? Фіксована, за кубічний метр, за годину механізації — і хто несе ризик відхилень.
- Що таке гарантія і що вона покриває? Будівництво та гідроізоляція – це речі, які ви не можете виправити самостійно.
- Як виглядає послуга після передачі та в які терміни ви виїжджаєте на втручання?
- Які марки обладнання ви встановлюєте та чи маєте ви на нього дозвіл? Від цього залежить ремонтопридатність та наявність запасних частин.
- Чи можу я побачити завершений проєкт наживо? Фото — маркетингове, побудований басейн на полі — тому доказ.
Наші відповіді на ті самі питання: 16 років досвіду роботи в професії, від 800 до 1000 завершених проектів, команда з 12 осіб (трубопроводи, електрики, ремонтники, керівник інженерних робіт, керівник робіт-експерт / старший електрик), ліцензія професійного керівника будівництва, співпраця з уповноваженим проектувальником головного проекту, 5-річна гарантія з будівництва та гідроізоляції, авторизований дистриб'ютор Avantopool та партнер Astralpool і Zodiac, відповідь на запит зазвичай протягом 24 годин і виїзд на втручання протягом 24 годинМи охоплюємо територію від Макарської до Задара.
Дізнайтеся більше про те, як ми працюємо від першого виходу до передачі, на сторінці будівництво та обслуговування басейнів.
Часті запитання
Чи потрібен мені дозвіл на будівництво басейну в Хорватії?
Для басейну площею до 100 м², закопаного в землю, на будівельній ділянці існуючої будівлі та для потреб цієї будівлі, дозвіл на будівництво не потрібен, але басейн має бути побудований відповідно до основного проекту, а початок будівництва має бути повідомлений (Положення про прості та інші будівлі та споруди, ст. 4, п. 1, c) та ст. 6, абзац 3). Садовий басейн глибиною до 1 м зі ст. 3, п. 4 не потребує ні дозволу, ні основного проекту. В обох випадках проект не повинен суперечити просторовому плану.
Скільки часу потрібно, щоб побудувати бетонний басейн?
Зазвичай будівництво бетонного басейну займає від 6 до 12 тижнів, залежно від розміру та складності проекту. Цей час не включає підготовку основного проекту та повідомлення про початок будівництва, які відбуваються до початку робіт. Для басейну, що працює на початку сезону, роботи слід розпочати не пізніше березня, а обговорення з підрядником має відбутися восени попереднього року.
Скільки коштує басейн 8 × 4 метри?
Бетонний скімерний басейн розміром 8 × 4 м коштує приблизно 35 000 євро, тоді як переливний варіант такого ж розміру коштує близько 30 000 євро. Реалістичний мінімальний бюджет на весь проект бетонного басейну становить 50 000 євро. Це приблизні діапазони, а не обов'язкові пропозиції — остаточна ціна залежить від обробки, техніки, умов земляних робіт та доступу до будівельного майданчика.
Скімерний чи переливний басейн — що краще?
Це залежить від висоти та виду з ділянки, а не від бюджету. Якщо ділянка розташована на пагорбі з відкритим видом на море, переливний або безкінечний дизайн виправдовує різницю в ціні, оскільки водна поверхня візуально з'єднується з морем. У міському середовищі, де такий вид недоступний, скімерний басейн забезпечує той самий комфорт за нижчою ціною та з простішою машинною кімнатою.
Скільки коштує щомісячне обслуговування басейну?
Регулярне технічне обслуговування сервісним техніком коштує 300–400 євро на місяць, залежно від розміру басейну, включаючи аналіз води, очищення корпусу, пилососіння та обслуговування машинного відділення. Публічно опубліковані ринкові діапазони вартості більш базового технічного обслуговування становлять 50–120 євро на місяць. Розраховуйте електроенергію окремо: помножте потужність насоса в кВт на години роботи та дні сезону, а потім помножте отримане кВт⋅год на ваш тариф.
Наступний крок
Якщо ви будуєте басейн у 2026 році, порядок дій такий: перевірити просторовий план у відповідному адміністративному відділі, найняти ліцензованого проектувальника для основного проекту, зареєструвати початок будівництва, і лише потім обрати підрядника та дату. Якщо робити у зворотному порядку, то втратите місяці.
Для конкретної оцінки нам потрібні три елементи інформації: потрібні вам розміри, тип ґрунту та спосіб доступу до будівельного майданчика. Надішліть їх. через контактну форму і ми зазвичай протягом 24 годин надаємо інформацію про орієнтовний діапазон.
Примітка: усі суми є орієнтовними діапазонами та не є обов'язковою пропозицією. Правові положення перелічені відповідно до чинних норм станом на липень 2026 року; перш ніж продовжити, перевірте поточну редакцію норм та просторовий план вашої ділянки.
